Депутати ЛМР звернулися до Дональда Туска через зрив будівництва заводу ТПВ польською фірмою
Польська компанія Control Process не виконує умов контракту
Депутати Львівської міської ради звернулися до премʼєр-міністра Польщі Дональда Туска із прохання відреагувати на зрив контракту із будівництва сміттєпереробного заводу у Львові польською компанією Control Process.

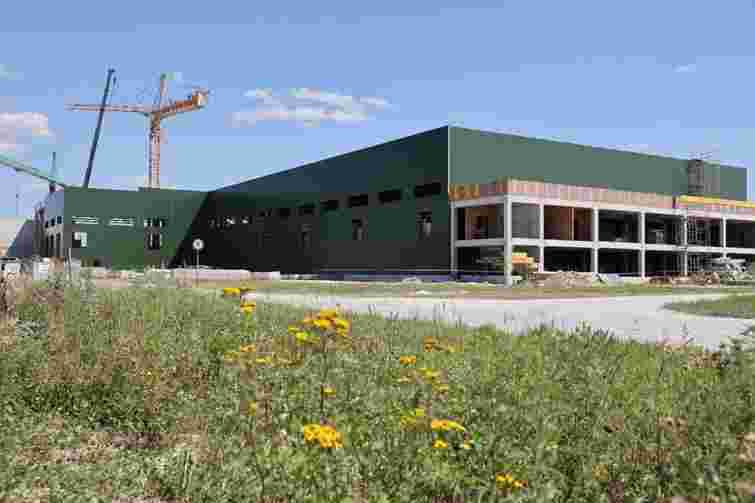

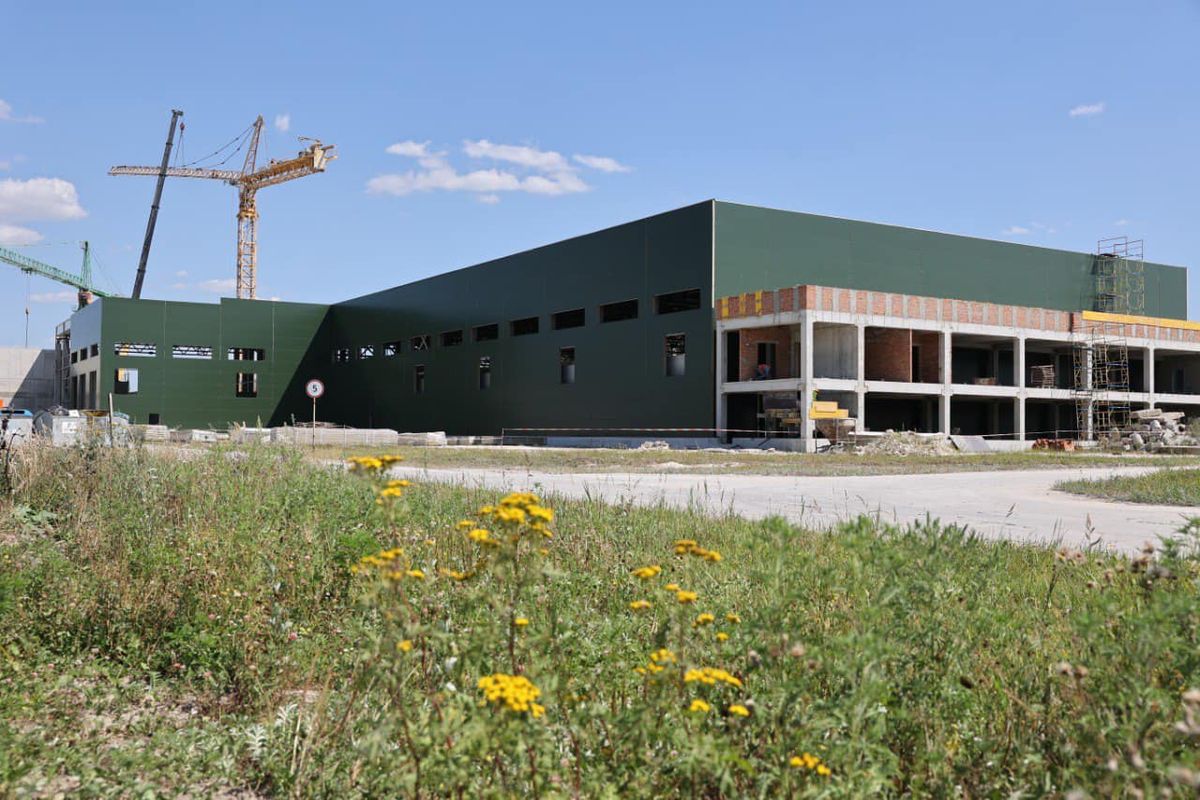

Як розповів керівник ЛКП «Зелене місто» Олександр Єгоров, станом на серпень обʼєкт готовий лише на 78%, хоча до кінця місяця вже мали бути завершенні пуско-налагоджувальні роботи. Водночас підрядник доставив на будмайданчик 93% обладнання. Таким чином, завершення робіт змістили на жовтень.
Сімейні формати житла – стабільний вид інвестування. Саме тому системний девелопер РІЕЛ розробив власну авторську концепцію Riel Family Style. Просторі квартири, безпечні двори без авто, близькість до навчальних закладів та дозвілля – усе це формує комфортне середовище для життя. Оцінити переваги цієї концепції можна у Львові в ЖК Father.
Крім цього, підрядник відмовляється передати міській раді робочу документацію, а також не має інформації, коли доставлять решту 7% обладнання. За словами Олександра Єгорова, з липня прогресу на будмайданчику фактично нема.
«Підрядник почав досить агресивну практику, якою змушує замовника виконати незаконні умови підрядника. Є подання скарг, які є поза визначеними термінами контракту і процедур. Підрядник намагається уникнути відповідальності за невиконання обовʼязку – зробити коригування проєкту та подати його на експертизу до 25 грудня», – розповів Олександр Єгоров.
Загалом польська компанія Control Process вже отримала від міста 29 млн євро за будівництво сміттєпереробного заводу. Загальна вартість будівництва становить 40 млн євро.
Голова тимчасової контрольної комісії з питань діяльності ЛКП «Зелене місто» Назарій Бербека зазначив, що обладнання на будмайданчику є, але його ніхто не монтує. Також він звинувавтив польського підрядника в штучному зриві контракту. Назарій Бербека зачитав звернення депутатів ЛМР до премʼєр-міністра Польщі Дональда Туска із проханням відреагувати на незаконні дії підрядника і посприяти у виконанні компанією своїх зобовʼязань.
Польська компанія Control Process S.A. натомість вважає, що Львів не виконав ключові роботи, необхідні для заводу: електричне під'єднання до трансформаторної станції, будівництво доріг, паркінгів, допоміжних об'єктів та водоканалізаційні роботи. Без цього завод не може запустити обладнання, попри 80% готовність. Про це компанія повідомила виданню Business Insider, якого цитує сайт Liga.
Компанія також заявила, що у 2025 році було розпочато арбітражне провадження FIDIC, де відповідачем виступав Львів. Рішення DAB від 18 липня 2025 року містить дев’ять ключових пунктів, які місто програло. Місто протягом 28 днів має виконати всі ці дев'ять пунктів, сплатити нараховані відсотки з 2021 року, покрити половину витрат на арбітражне провадження та утриматися від подальших порушень договору.
Нагадаємо, підрядник уже не вперше протерміновує здачу об’єкта. На початку вересня 2024 року ЛКП «Зелене місто» звинуватило підрядника – польську компанію Control Process S. A. у невиконанні суттєвої умови контракту. Компанія не змогла надати безумовну банківську гарантію в сумі 3,6 млн євро. ZAXID.NET з’ясував, що в компанії Control Process S.A. і раніше виникали серйозні проблеми під час реалізації проєктів на території Польщі. Детальніше про ці інциденти у матеріалі ZAXID.NET.
У вересні Львівський окружний адміністративний суд зупинив дію дозволу Державної інспекції архітектури та містобудування України на виконання робіт з будівництва сміттєпереробного заводу у Львові. До суду з відповідним позовом звернувся депутат Львівської міської ради від «Європейської Солідарності» Олексій Різник, який стверджує, що дозвіл на будівництво заводу виданий незаконно. У листопаді той же окружний суд дію свого рішення скасував, а роботи відновили.
